2020年春节,新型冠状病毒感染的肺炎疫情肆虐来袭。1月29日,大年初五,东平县人民医院沙河站院区扩建工程火速开建,被网友称为东平“小汤山”。100余名建设者日夜奋战,每一天,每一分,每一秒,“小汤山”都在不断刷新着建设速度。仅用了89个小时,一期工程顺利交付使用。
2月3日,在该县人民医院沙河站院区接受治疗的新型冠状病毒感染的肺炎患者痊愈出院,成为全市首例治愈的患者。捷报传来,全县上下为之振奋,全体医护人员更是备受鼓舞。
“感谢党和政府对我的关心,感谢医护人员这几天对我的照顾。在住院期间,我接受了东平高水平的救治,同时也感受到了社会对我的关心。”在出院时,该患者有感而发。
记者了解到,治疗期间,医护人员奋不顾身、夜以继日,全身心投入到战“疫”之中。随着请战人员的增加,沙河站院区配套设施已无法满足医护人员的生活需求。为积极应对疫情,解决医疗资源不足难题,做好抗疫一线医护人员的后勤保障工作,1月28日,东平县委、县政府紧急安排部署,县人民医院沙河站院区扩建工程正式启动。
疫情就是命令。1月28日下午,东平县住建局接到任务后,立即召开办公会议,连夜组织人员、机械、装备,火速投入战斗。
东平县住建局工程建设科科长李圣鑫告诉记者,该局接到任务后,召开了专题会议,然后合理分工,抽调了精干力量,组成了工作专班,局领导班子、质量安全管理等相关人员全部靠前开展工作。
28日下午5点左右,承建单位东平鑫瑞建设有限公司接到了建设任务。第一时间电话通知了还在休假的工作人员,火速召集建设人员30余人、各班组人员40人,于29日上午7点抵达建设现场——县人民医院沙河站院区。拆除房屋、平整场地,机器轰鸣、分秒必争,一场与时间赛跑的建设战役正式打响。
“接到任务之后,抓紧安排公司的相关人员分头调配材料、机械,还有这些人员,晚上集中开会。”东平鑫瑞建设有限公司总经理张峰说。
1月29日,大年初五。7点,入场平整场地;16点,第一车混凝土材料抵达现场;20点,水泥地面浇筑正式开始。
1月30日,大年初六。6点35分,板房防火复合板材料入场,板房建设启动。
1月31日,大年初七。17点,31间板房完工。转入室内设施安装阶段。
2月1日,大年初八。10点,31间板房完工。15点,水、电、空调等完成配套。17点,一期工程完工,正式交付使用。
4天时间,从一处平地到整齐板房,建设速度令人震惊。一组组数据的背后,是建设者拼上豁上、不顾一切的奋战热情。高峰时期,120余名建设者在现场,24小时昼夜不停地施工,吃住全部在一线。有的员工一天奋战达16个小时以上,累了困了,就在施工现场找个地方坐着眯会;现场负责人更是身先士卒,带头盯靠现场,每天的休息时间仅3个小时左右。

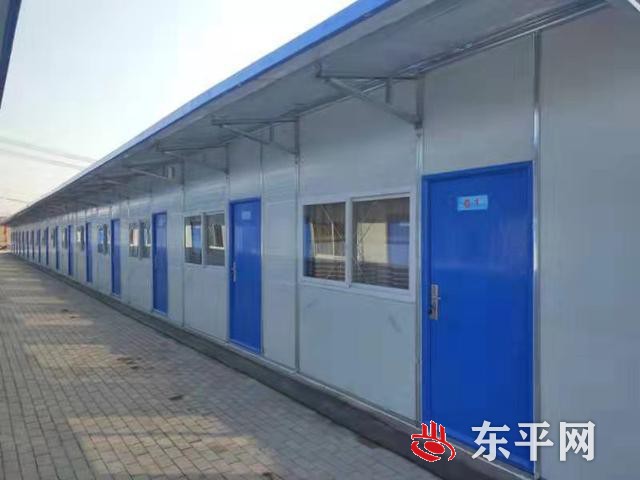

早一分钟完工,就多一分保障。鑫瑞公司所有的建设人员取消了年假,全部投入战“疫”工作。120余名建设者以大局为重,奋不顾身、全力以赴;住建、鑫瑞公司负责人盯靠在一线,与工人们同吃同住、昼夜不停。原本15天的建设工期一缩再缩、一压再压,仅用了不到4天的时间,89个小时的连续奋战,一期工程30间医护人员休息室、1间公用卫生间正式交付使用,创造了令人惊叹的建设速度。
由于正值春节期间,很多原材料供应厂家尚未开工,加之疫情防控形势严峻,原材料运输也成为了老大难。该县住建局不等不靠,立即行动,迅速联系原材料供应单位,积极协调做工作,解决建设材料供应问题;并与公安、交通等部门协调,开出临时通行证,为材料运输保驾护航。
据了解,该改建工程共占地1100余平方米,一期工程30间内设空调、洗手盆的医护人员休息室、1间公用卫生间已顺利完工。二期将扩建10间专家休息室以及餐厅、厨房、男女厕所、男女洗澡间等配套设施。目前,二期工程已于1月31日上午八8点开工建设,预计2月4日下午全部完工。(袁恒娟 牛红)
